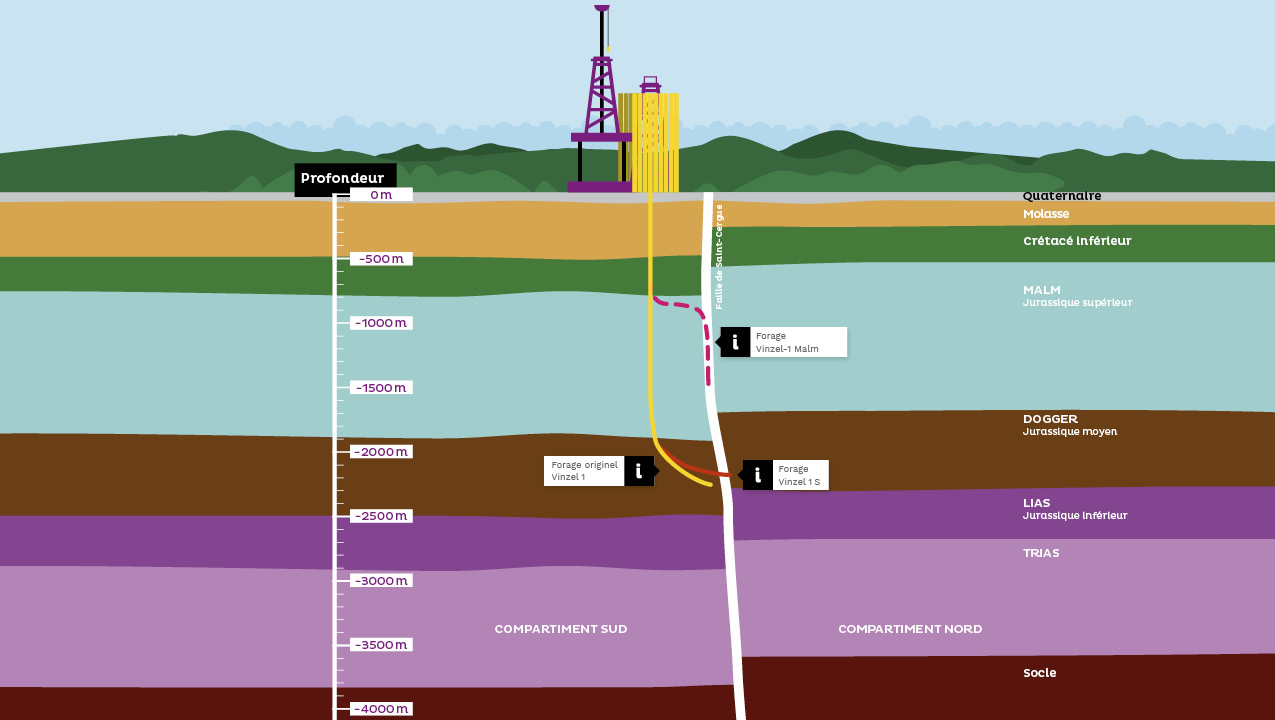

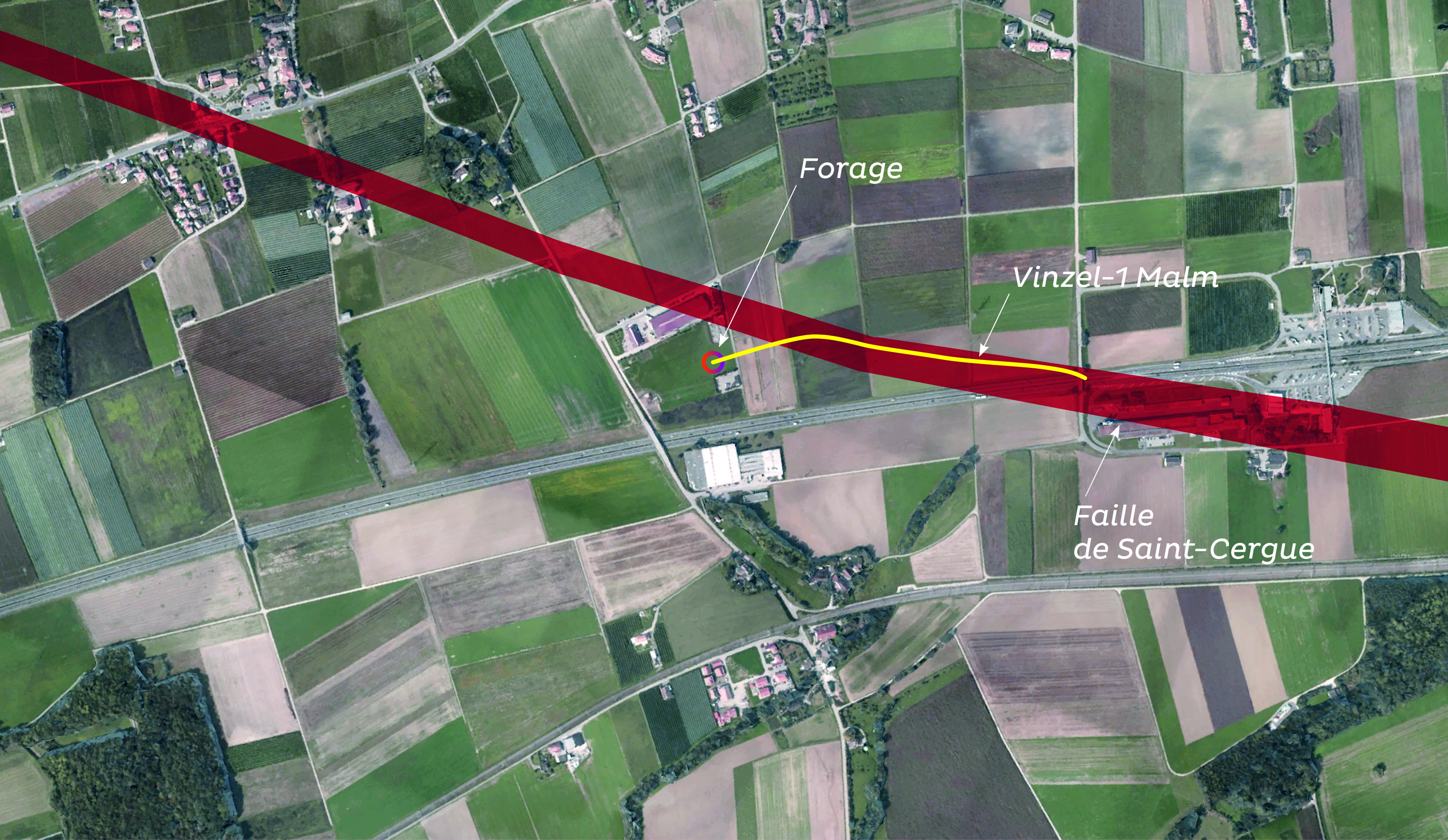

Les opérations reprennent dès ce week-end : direction le Malm à -1’500 mètres.
Afin de mettre en oeuvre dès que possible le plan B, les équipes d’EnergeÔ seront de retour sur le site de Vinzel dès le 1er avril afin de conditionner la boue et de tester le bloc obturateur du puits, selon les normes en vigueur.
Dès le 4 avril, les opérations reprennent officiellement et les équipes procéderont à l’installation des équipements nécessaires à la déviation du forage dans le puits. Selon la planification, le début de la nouvelle phase de foration devrait débuter le jeudi 6 avril pour une dizaine de jours, avant de se terminer par des tests similaires à ceux réalisés pour le Dogger.
